Considerando o 1º dia da tarefa - Petição Inicial Revisão Vida Toda - 20 dias úteis



📘 TAREFA: PETIÇÃO INICIAL REVISÃO VIDA TODA - Duração total: 20 dias úteis

Exemplo: 1 Tarefa + 4 Subtarefas

🧾 Subtarefas:

  • Conferência do Protocolo da Inicial (CPI) — 1 dia útil
  • Correção e Protocolo da Petição Inicial (CPPI) — 2 dias úteis
  • Elaboração de Cálculo e Viabilidade da Ação (ECVA) — 15 dias úteis
  • Solicitação e Organização de Documentos e Elaboração da Petição Inicial (SODEPI) — 2 dias úteis

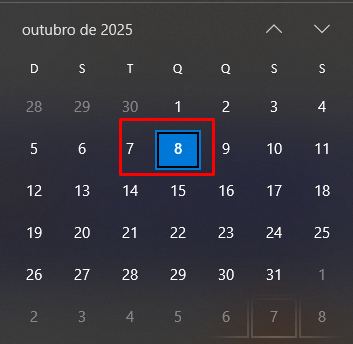

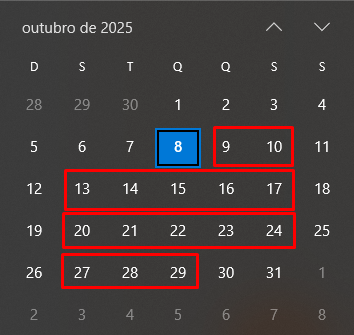

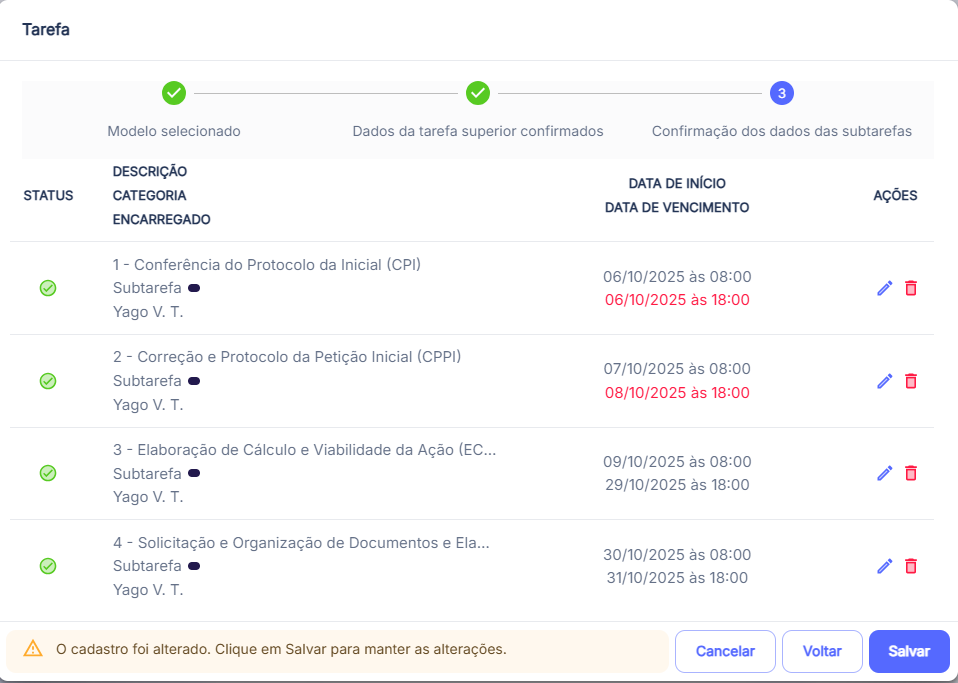

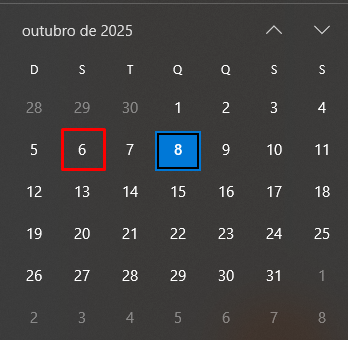

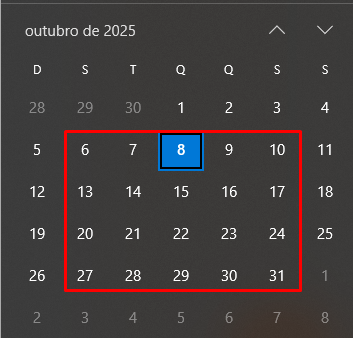

📌20 dias úteis para a PETIÇÃO INICIAL REVISÃO VIDA TODA: 6~31

📌1 dia para a Conferência do Protocolo da Inicial: 6~6

📌 2 dias para a Correção e Protocolo da Petição Inicial: 7~8

📌 15 dias para a Elaboração de Cálculo e Viabilidade da Ação: 9~29

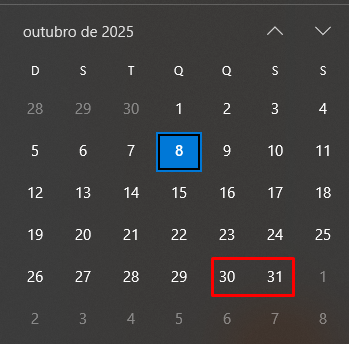

📌 2 dias para a Solicitação e Organização de Documentos e Elaboração da Petição Inicial: 30~31

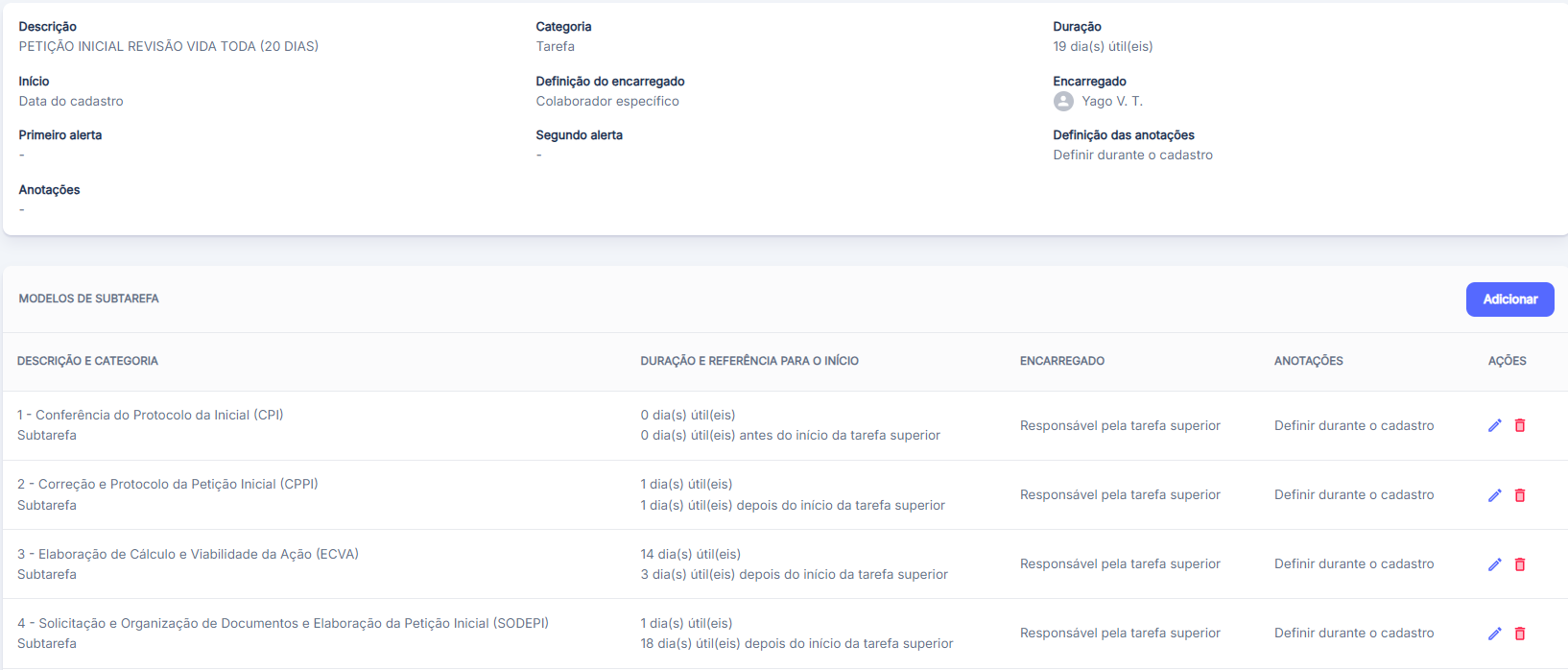

⚠️Para o cadastramento do modelo:

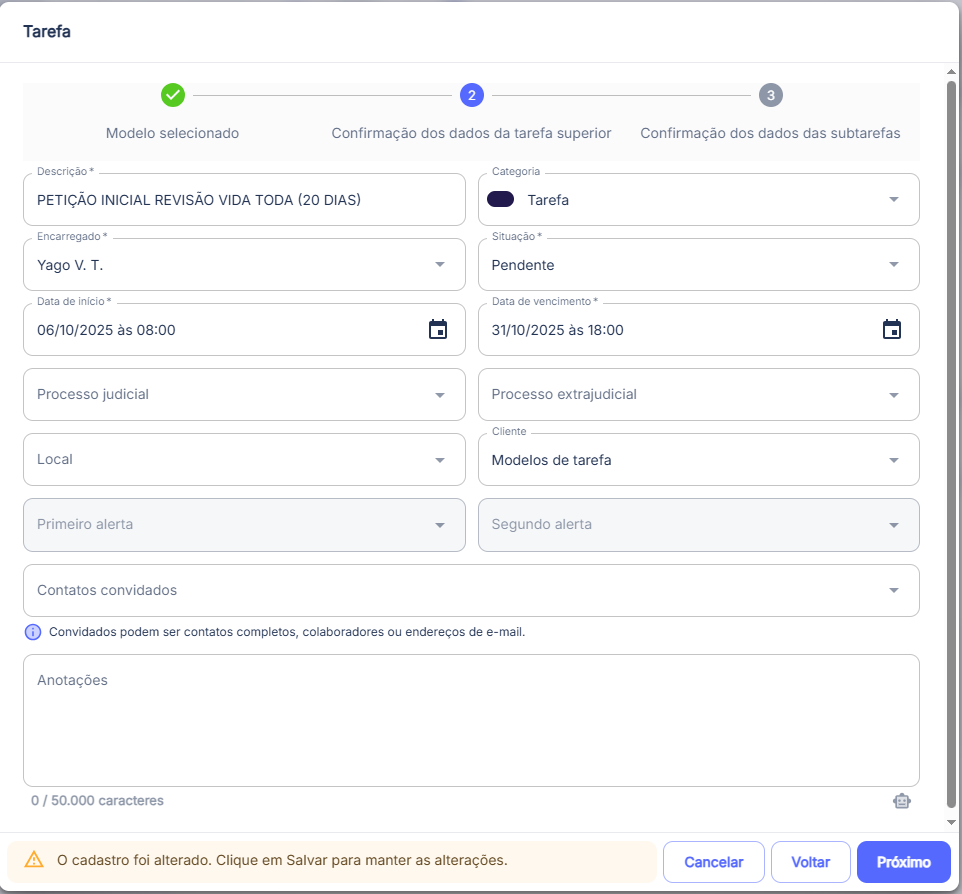

⚖️Tarefa principal

  • Descrição: PETIÇÃO INICIAL REVISÃO VIDA TODA
  • Categoria: a definir
  • Duração: 19 (Observação: 👉 a duração deverá ser: a duração total menos um dia, 20 - 1 = 19)
  • Contagem da duração: Dias úteis
  • Início: a definir

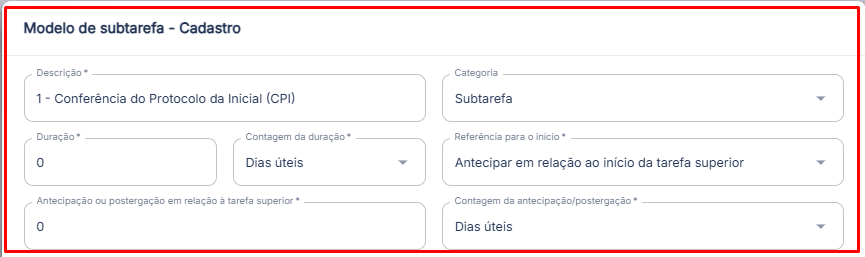

📄 1 Subtarefa

  • Descrição: Conferência do Protocolo da Inicial (CPI)
  • Categoria: a definir
  • Duração: 0 (Observação: 👉 a duração deverá ser: a duração total menos um dia, 1 - 1 = 0)
  • Contagem da duração: Dias úteis
  • Referência para o início: Antecipar em relação ao início da tarefa superior
  • Antecipação ou postergação em relação à tarefa superior: ZERO (Observação: 👉 informando zero, a subtarefa inicia no mesmo dia do início da tarefa principal — considera o primeiro dia)
  • Contagem da antecipação/postergação: Dias úteis

📄 2 Subtarefa

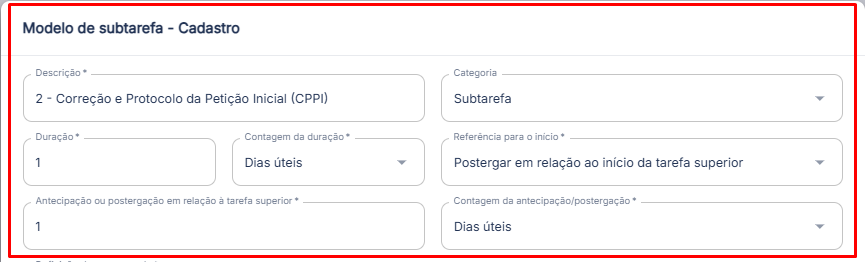

  • Descrição: Correção e Protocolo da Petição Inicial (CPPI)
  • Categoria: a definir
  • Duração: 1 (Observação: 👉 a duração deverá ser: a duração total menos um dia, 2 - 1 =1)
  • Contagem da duração: Dias úteis
  • Referência para o início: Postergar em relação ao início da tarefa superior
  • Antecipação ou postergação em relação à tarefa superior: 1 (Observação: 👉 1 para a subtarefa iniciar 1 dia útil depois do início da tarefa superior - não considera o primeiro dia)
  • Contagem da antecipação/postergação: Dias úteis

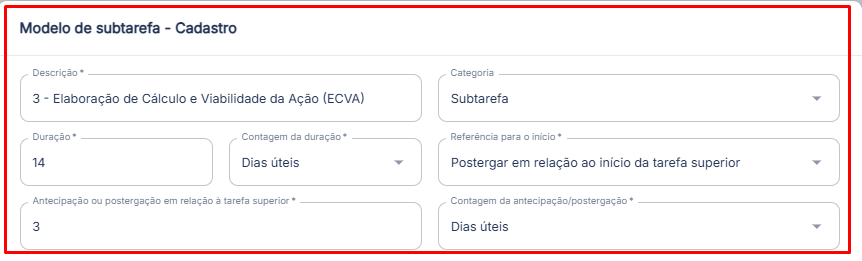

📄 3 Subtarefa

  • Descrição: Elaboração de Cálculo e Viabilidade da Ação (ECVA)
  • Categoria: a definir
  • Duração: 14 (Observação: 👉 a duração deverá ser: a duração total menos um dia, 15 - 1 =14)
  • Contagem da duração: Dias úteis
  • Referência para o início: Postergar em relação ao início da tarefa superior
  • Antecipação ou postergação em relação à tarefa superior: 3 (Observação: 👉 3 para a subtarefa iniciar 3 dias úteis depois do início da tarefa superior - não considera o primeiro dia)
  • Contagem da antecipação/postergação: Dias úteis

📄 4 Subtarefa

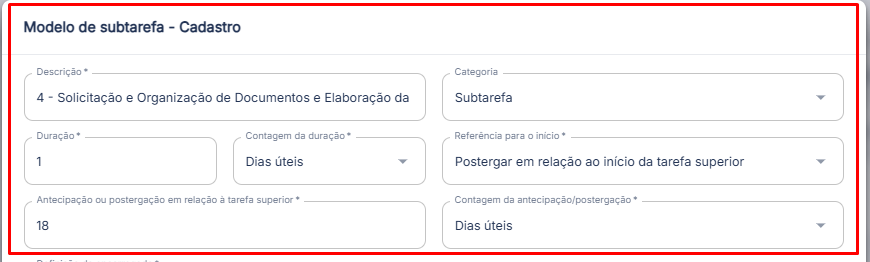

  • Descrição: Solicitação e Organização de Documentos e Elaboração da Petição Inicial (SODEPI)
  • Categoria: a definir
  • Duração: 1 (Observação: 👉 a duração deverá ser: a duração total menos um dia, 2 - 1 =1)
  • Contagem da duração: Dias úteis
  • Referência para o início: Postergar em relação ao início da tarefa superior
  • Antecipação ou postergação em relação à tarefa superior: 1 (Observação: 👉 1 para a subtarefa iniciar 1 dia útil depois do início da tarefa superior - não considera o primeiro dia)
  • Contagem da antecipação/postergação: Dias úteis

No Eleven

Subtarefa: Conferência do Protocolo da Inicial (CPI)

Subtarefa: Correção e Protocolo da Petição Inicial (CPPI)

Subtarefa: Elaboração de Cálculo e Viabilidade da Ação (ECVA)

Subtarefa: Solicitação e Organização de Documentos e Elaboração da Petição Inicial (SODEPI)

No Eleven - Tarefa principal



No Eleven - Subtarefas
