Considerando o 1º dia da tarefa - Justiça Gratuita/Documento - 30 dias úteis

📘 TAREFA: PEDIDO JUSTIÇA GRATUITA/DOCUMENTO - Duração total: 30 dias úteis

Exemplo: 1 Tarefa + 3 Subtarefas

🧾 Subtarefas:

  • Solicitação de Documentos (SD) — 26 dias úteis
  • Elaboração da Petição (EP) — 2 dias úteis
  • Correção e Protocolo (CP) — 2 dias úteis

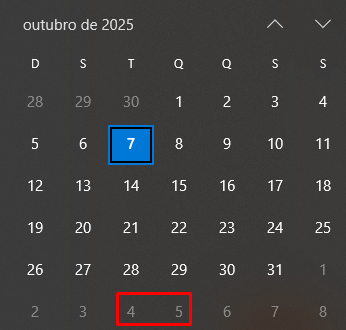

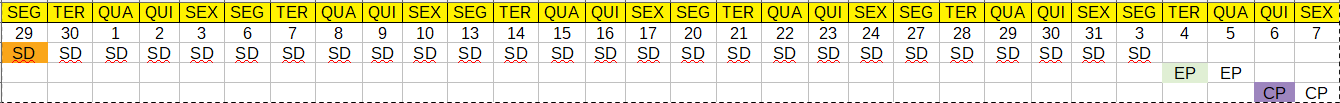

📌30 dias úteis para a PEDIDO JUSTIÇA GRATUITA/DOCUMENTO: 29~7

📌26 dias para a Solicitação de Documentos: 29~3

📌 2 dias para a Elaboração da Petição: 4~5

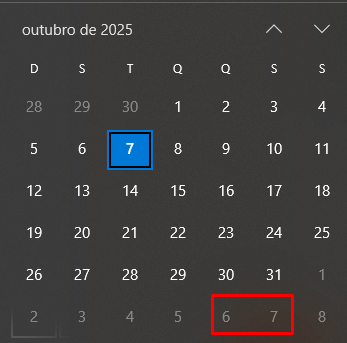

📌 2 dias para a Correção e Protocolo: 6~7

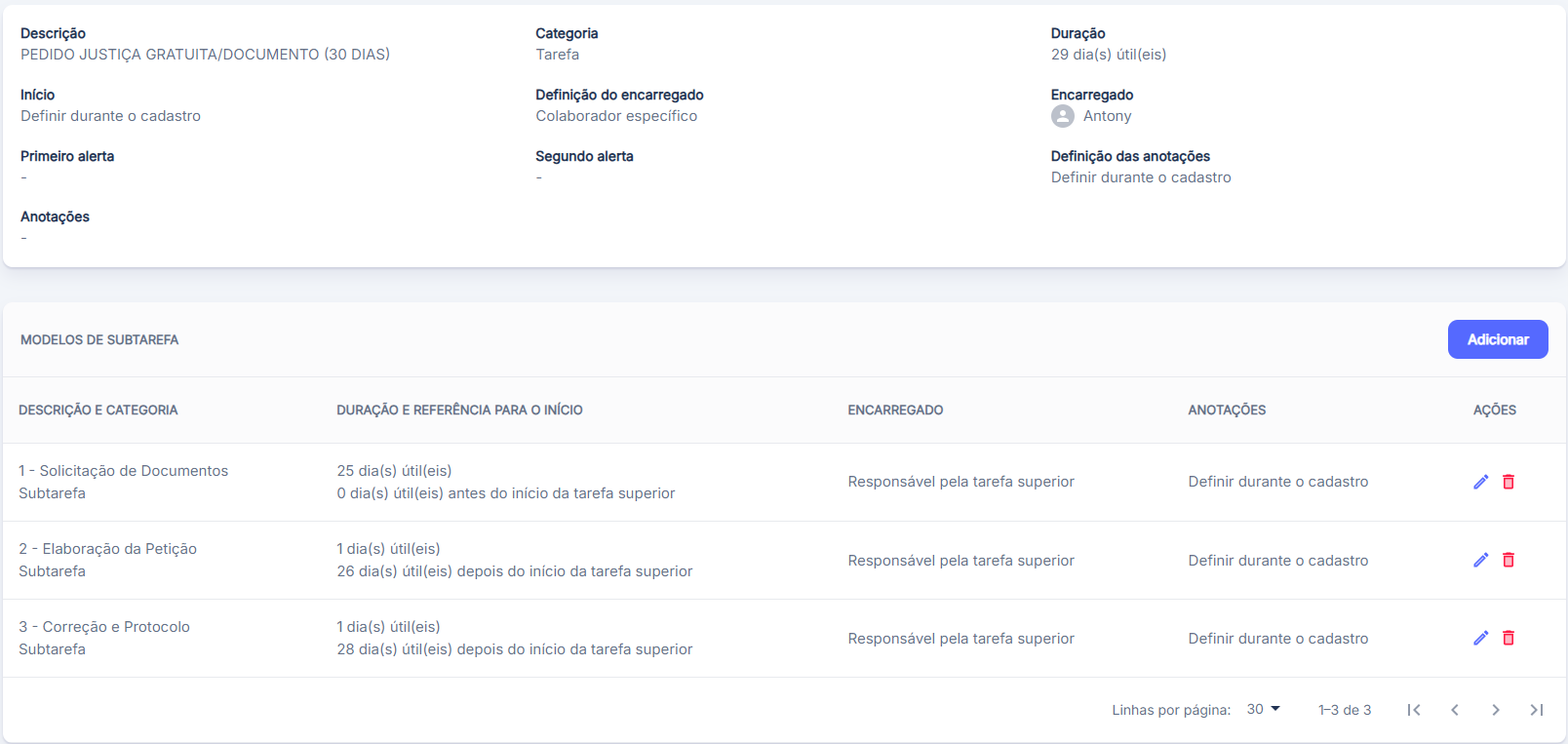

⚠️Para o cadastramento do modelo:

⚖️Tarefa principal

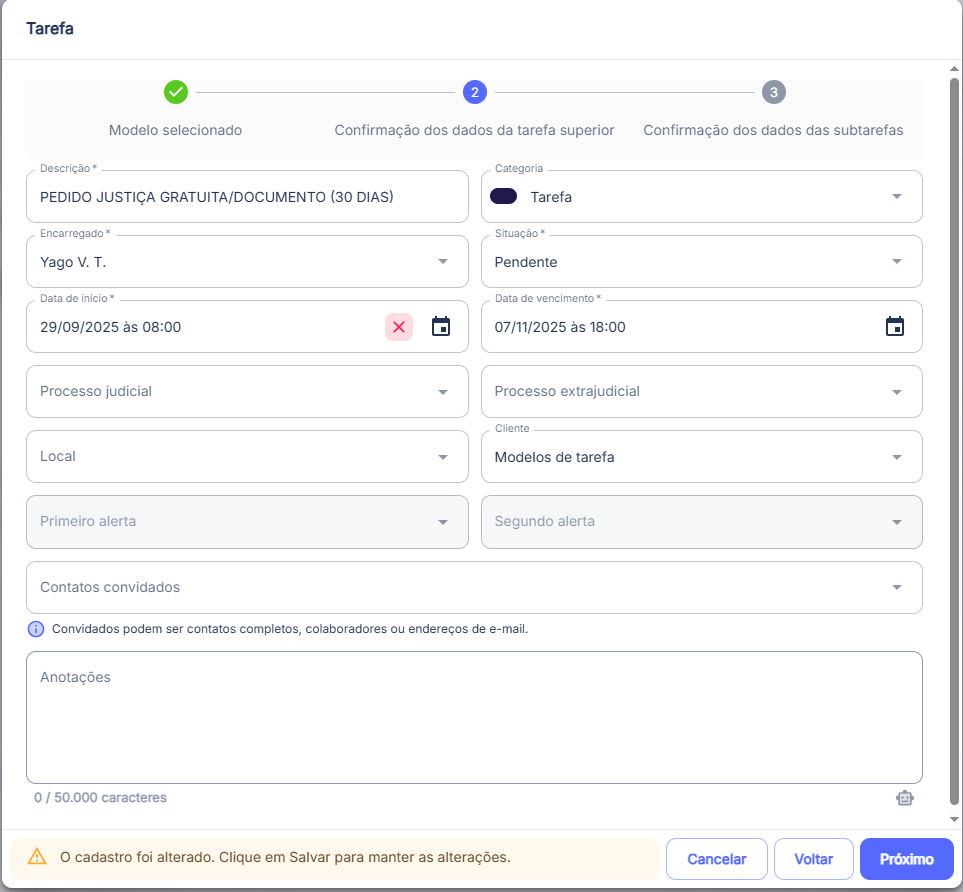

  • Descrição: PEDIDO JUSTIÇA GRATUITA/DOCUMENTO
  • Categoria: a definir
  • Duração: 29 (Observação: 👉 a duração deverá ser: a duração total menos um dia, 30 - 1 = 29)
  • Contagem da duração: Dias úteis
  • Início: a definir

📄 1 Subtarefa

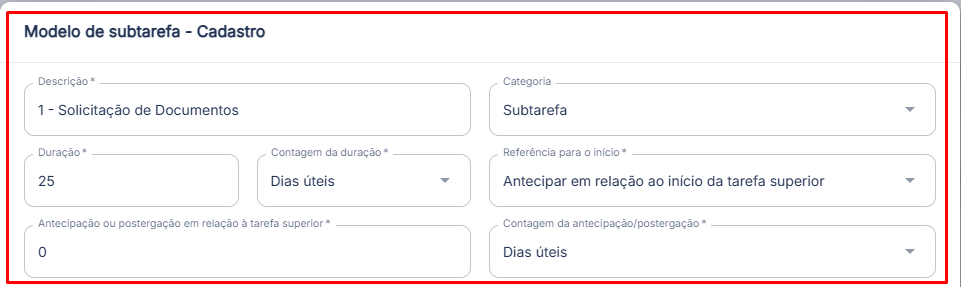

  • Descrição: Solicitação de Documentos (SD)
  • Categoria: a definir
  • Duração: 25 (Observação: 👉 a duração deverá ser: a duração total menos um dia, 26 - 1 = 25)
  • Contagem da duração: Dias úteis
  • Referência para o início: Antecipar em relação ao início da tarefa superior
  • Antecipação ou postergação em relação à tarefa superior: ZERO (Observação: 👉 informando zero, a subtarefa inicia no mesmo dia do início da tarefa principal — considera o primeiro dia)
  • Contagem da antecipação/postergação: Dias úteis

📄 2 Subtarefa

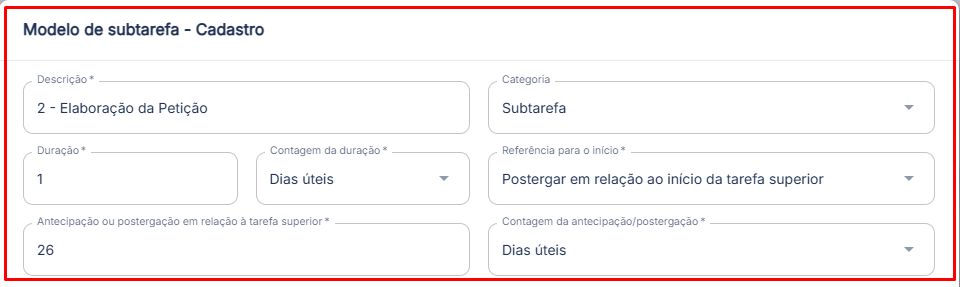

  • Descrição: Elaboração da Petição (EP)
  • Categoria: a definir
  • Duração: 1 (Observação: 👉 a duração deverá ser: a duração total menos um dia, 2 - 1 =1)
  • Contagem da duração: Dias úteis
  • Referência para o início: Postergar em relação ao início da tarefa superior
  • Antecipação ou postergação em relação à tarefa superior: 26 (Observação: 👉 26 para a subtarefa iniciar 26 dias úteis depois do início da tarefa superior - não considera o primeiro dia)
  • Contagem da antecipação/postergação: Dias úteis

📄 3 Subtarefa

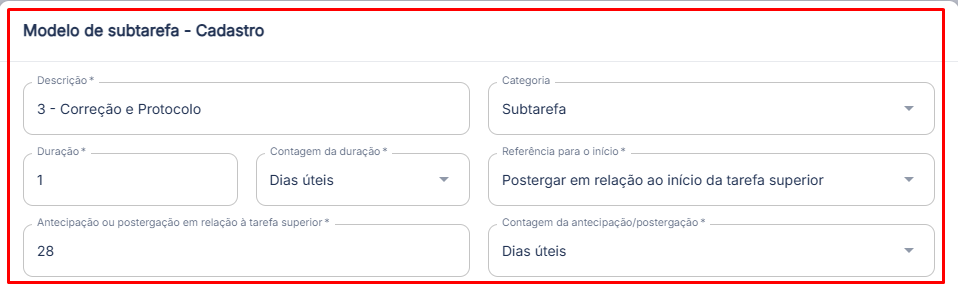

  • Descrição: Correção e Protocolo (CP)
  • Categoria: a definir
  • Duração: 1 (Observação: 👉 a duração deverá ser: a duração total menos um dia, 2 - 1 =1)
  • Contagem da duração: Dias úteis
  • Referência para o início: Postergar em relação ao início da tarefa superior
  • Antecipação ou postergação em relação à tarefa superior: 28 (Observação: 👉 28 para a subtarefa iniciar 28 dias úteis depois do início da tarefa superior - não considera o primeiro dia)
  • Contagem da antecipação/postergação: Dias úteis

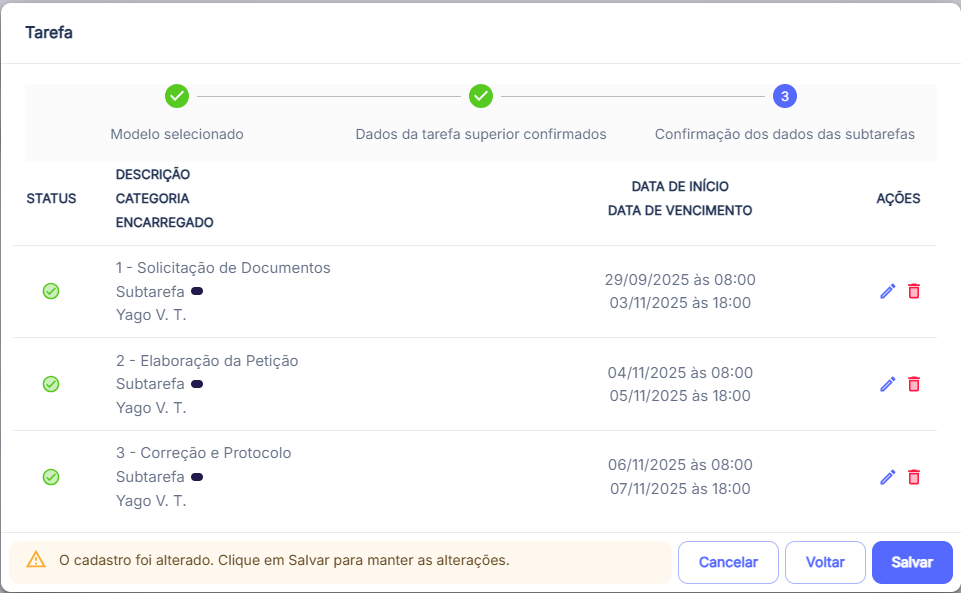

Solicitação de Documentos (SD), Elaboração da Petição (EP) e Correção e Protocolo (CP)

No Eleven

Subtarefa: Solicitação de Documentos

Subtarefa: Elaboração da Petição

Subtarefa: Correção e Protocolo

No Eleven - Tarefa principal

No Eleven - Subtarefas

Last updated: 02/07/2026, 23:04
